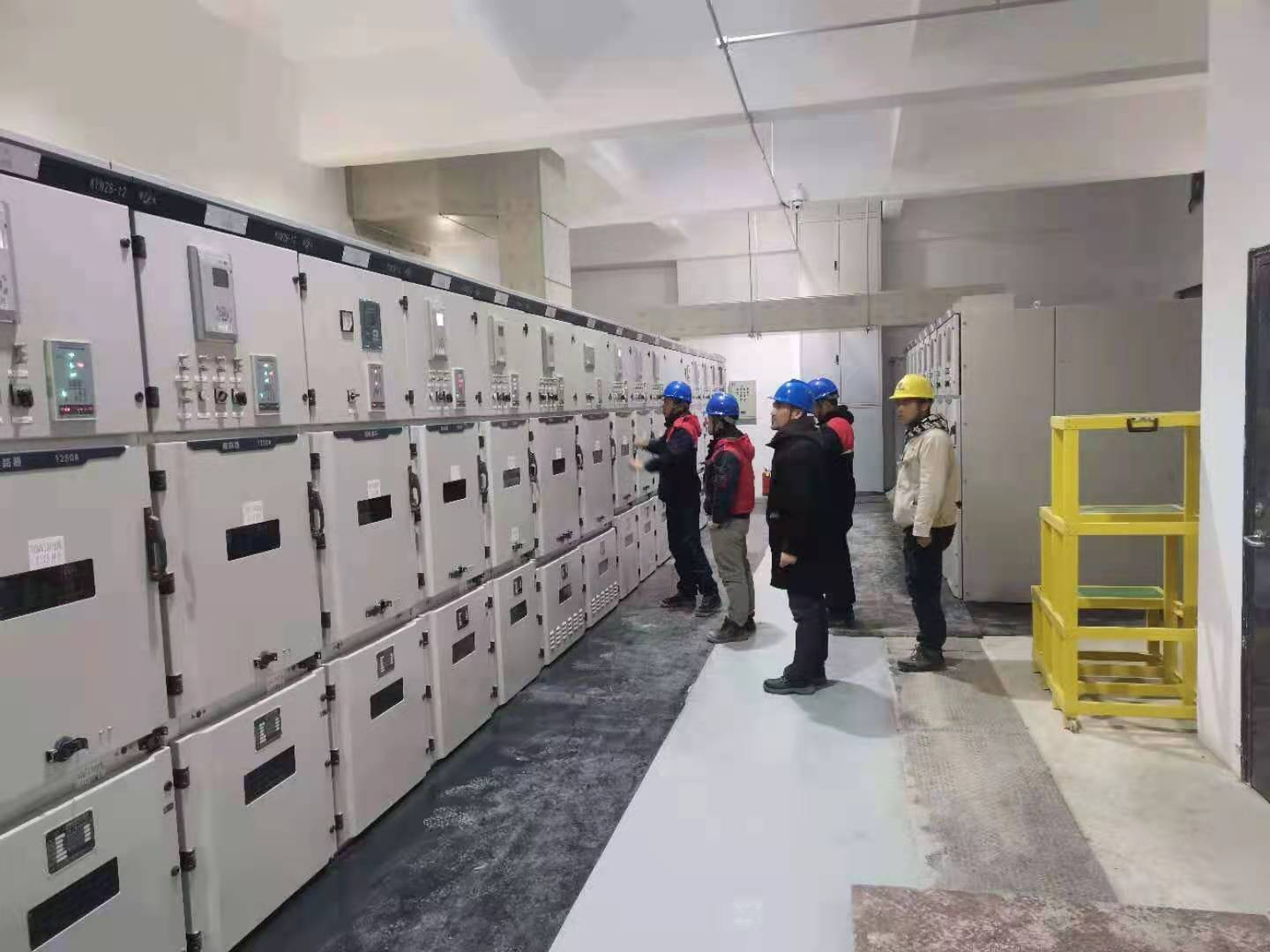

12月30日17:50分,常州西太湖科技产业园基础设施(电网)工程顺利完成送电,经过7个月的加紧施工,工程如期完成。
西太湖科技产业园基础设施(电网)工程位于产业园内,东至腾龙路、南至孟津河、西至锦华路、北至长塘路,主要建设10KV进线工程、110KV进线工程和新增110KV间隔1组。其中:10KV进线工程,架空线路长1.8公里,电缆线路长5.2公里;110KV进线工程,双回路架空线路长2.5公里,四回路架空线路长3.46公里,电缆线路长0.45公里。项目由苏文电能科技股份负责实施。
由于受新冠疫情影响,前期各项手续的办理滞后,园区克服各种困难,完成了可研、环评、洪评、安评、规划方案报批等各项专家认证,取得相关许可及批复,并于今年5月13日开始进行沉井顶管施工。由于该线路全长近6公里,涉及的需迁移的绿化很多,同时还要铺设相应长度的施工便道,相关部门和人员互相配合,与施工人员顶着烈日,克服重重困难,在10月初确保了35基砼杆塔基础开始施工,11月初开始立杆,月底开始架线,冒着风雪最终在12月30日17:50分,顺利完成送电。
